乌兰浩特市从11月份进入冬季。我公司承建的兴安热电厂#1炉受热面本体安装冬季施工正式开始。
进入冬季施工,首先向监理和业主呈报冬季焊接施工方案。根据冬季施工方案对受热面焊接指导施工,针对焊接施工环境最低温度要求,碳钢焊口-10℃、合金焊口0℃、高合金焊口5℃,目前,锅炉受热面合金焊口正安装末级过热器,焊接材质为12Cr1MoV。,焊接环境温度必须达到0℃以上才能施工。
2012年11月18日上午,国电兴安热电厂焊接专工及德胜监理公司焊接专工对我公司承建的#1炉受热面焊接冬季施工进行联合检查。
国电兴安热电厂焊接专工杨英,对末级过热器焊接施工环境温度进行检查。

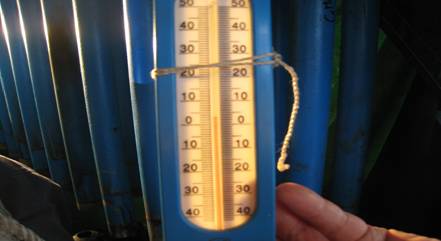

施工环境温度3℃,符合末级过热器焊接环境温度

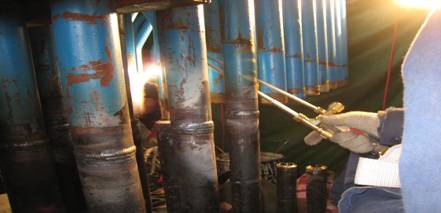

采用火焰对焊口进行预热
兴安项目部焊接工地冬季施工以来严格执行焊接冬季施工方案,对现场每一道受热面安装焊口进行认真对待,针对每天上午和下午的天气温度和合金焊口的焊接环境温度都进行了详细记录。业主和监理同时对焊接施工资料及焊材发放进行抽查,资料完整,体现了焊接质量的可追溯性。受到了业主和监理高度好评,对龙宇公司项目部焊接管理非常满意。为创国电精细化管理而再创新功。
兴安项目部
2012年11月20日
