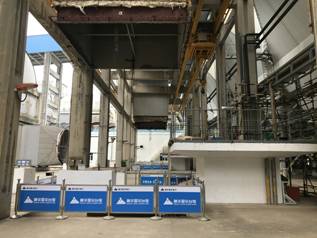

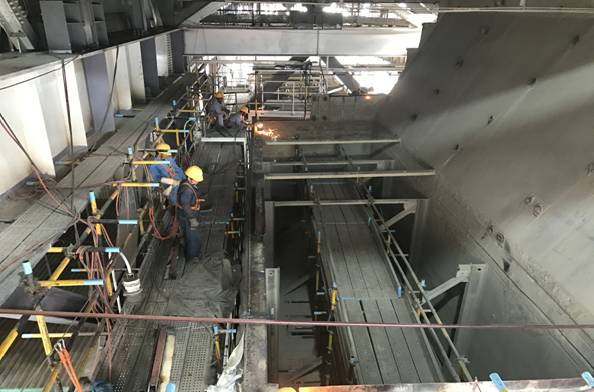

我公司承建的国华台山电厂绿改项目第一标段3号机组锅炉侧绿改:原省煤器拆除已基本结束,目前正在搭设散管对口脚手架;

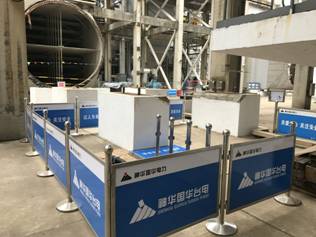

分级省煤器拆除也已经接近尾声,左侧反应器已交给安徽电建加固,为我们下一步安装分级省煤器做准备;
引增合一项目拆除已基本结束,由于图纸未到,土建基础无法施工,目前处于停工状态,等待图纸到后马上组织土建基础施工;
我公司自10月23日进场布置,已经两个多月了,无论是前期的绿改设施、安全设施布置,还是设备的拆除,全体员工都严格按着台电的管理要求有条不紊的进行,我公司是第一次进入台山厂,通过全体员工的努力很快适应了台山厂的管理文化,近期多次受到业主好评和认可,台山厂是国内排名前5名的大厂,明年7台机组国华要求绿色环保节能改造全部完成,业主对我们的认可给我们明年在台山厂开拓更大的市场奠定了基础。
台山项目部
2016年12月26日
