阿尔及利亚项目对轮平台安装

来源: 阿尔及利亚项目部        发布日期:2019年01月03日

阿尔及利亚项目对轮平台虽然不是很重的设备,但是由于甲方提供图纸晚,再加上供货不及时,导致错过了最佳安装时间,增大了吊装及就位难度。

http://www.longyujianan.cn/UploadFile/20190103085033350.jpg

对轮平方台分为上下两部分,而下部分为左右两部分,下部只能利用液压车和卷烟配合才能就位,然后才能组装支腿。

http://www.longyujianan.cn/UploadFile/20190103085109741.jpghttp://www.longyujianan.cn/UploadFile/2019010308512437.jpg

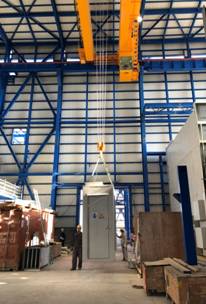

下部拼装完成后必须把与发电机连接的胶皮安装完,否则上部安装完成后就无法打自攻钉,由于设计缺陷,自攻钉需要反过来从外部往里侧打,这样就必须穿过外壳铁板和内部的压条,当打到压条时,自攻钉的头基本就盾了甚至损坏了,所以只能用电钻事先打透才能上自攻钉,工序繁琐,增加了难度。

http://www.longyujianan.cn/UploadFile/20190103085150912.jpghttp://www.longyujianan.cn/UploadFile/20190103085200850.jpghttp://www.longyujianan.cn/UploadFile/20190103085210303.jpghttp://www.longyujianan.cn/UploadFile/20190103085220756.jpghttp://www.longyujianan.cn/UploadFile/20190103085237677.jpghttp://www.longyujianan.cn/UploadFile/20190103085250740.jpg

由于对轮平台上部庞大,空间小,只能用行车移位,再用吊车进行钢梁下移位,然后才能用吊车在钢梁上再次倒运到滚杠上,借助滚杠才能到达卷扬的起吊范围。

http://www.longyujianan.cn/UploadFile/2019010308532205.jpghttp://www.longyujianan.cn/UploadFile/20190103085338427.jpghttp://www.longyujianan.cn/UploadFile/20190103085348786.jpg

对轮上半部就位上部需要借助2台倒链进行接钩,一台倒链调整饭后的角度,落到一般的时候,空间变动十分狭小,下部需要左右各一台倒链调整左右的距离,前方需加2台倒链来控制前后的距离,保证连接处的胶皮不被损坏。为了减少设备之间的磕碰,只能增加倒链,增加到连就意味着风险系数变大,需要考虑到每一个倒链的受力情况,避免出现互相牵制,整个吊装过程完全按照预想的方案进行,体现了默契的团队配合。







阿尔及利亚项目部

2018年12月31日
