博茨瓦纳 Mrorupule B电厂#1炉抢修

来源:博茨瓦纳项目部        发布日期:2019年07月10日

博茨瓦纳MORUPULE B电厂#1炉抢修



按原计划,博茨瓦纳MORUPULE B电厂#1机组应于2019年3月份进入大修期,但在3月25日,#2炉右侧外置床发生了爆管,为了保证供电,只能让#1机组继续运行,就在#2炉刚刚抢修完成还没有启动的时候,#1炉左侧外置床发生了爆管,被迫停机,在各方的共同努力下,#2机组迅速启动,而#1机组直接进入了大修。

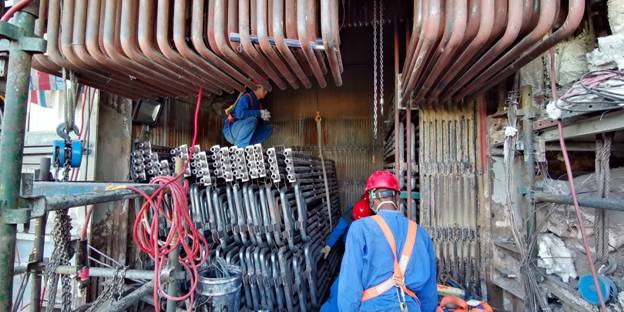

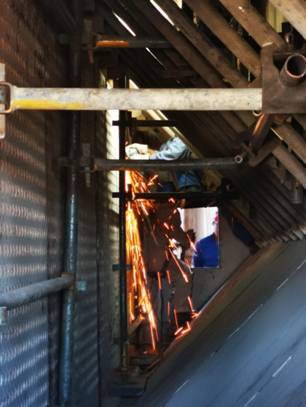

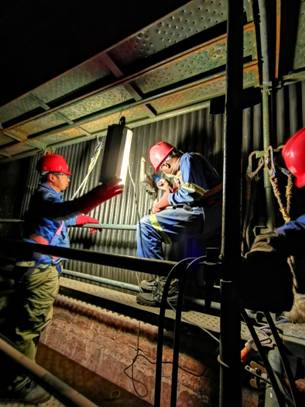

5月3号#1炉开始正式进入大修施工,由于这次爆管需要修复的工作量很大,左侧外置床需要更换28排管排,水冷壁管拆除并恢复63根,焊口总计626道,同时,炉膛水冷壁需要换管37根,空气预热器需要换管252根,总工期原计划为80天,后又在业主的强烈要求下,工期压缩为70天。左侧外置床更换管排的施工,由于施工顺序的制约,人海战术在这里无法开展,关键工序无法调整,工期的压缩只能从工序的衔接紧凑,人员灵活地调动处着手,一点一点地压缩,一点一点地节省。经过大家的共同努力,至6月30日,除左侧外置床外,其他工作项目基本完成,而左侧外置床的工作已经完成总量的约85%,预计在7月10日具备水压条件,基本可以确定我们能够按照业主的要求完成#1炉的检修任务。







 博茨瓦纳项目部

2019年6月
