博茨瓦纳电厂#1锅炉的抢修任务圆满完成!

来源:博茨瓦纳项目        发布日期:2019年08月09日

博茨瓦纳电厂#1锅炉抢修圆满完



按照业主和监理的要求,博茨瓦纳电厂#1锅炉的抢修任务提前2天顺利圆满完成,过程中的辛苦没有白费,得到了业主和监理的一致好评,也得到了项目部领导的表扬。

尽管我们的任务已完成,但是BPC(业主)责任范围内的检修工作并没有完成,由于BPC(业主)方没有相关专业人员,有些工作只能委托给中电工项目部。本着友好合作、互相帮助的理念,中电工项目部接受了一项BPC(业主)责任范围内主汽安全阀的恢复工作,并将此任务下达给了检修部——我们辽宁龙宇公司博茨瓦纳项目部。接到任务后,我们没有因为不是自己的工作范围而大意,反而更加细心,以更加负责的态度对待此项任务。

首先我们按照规范要求制定了施工方案,并经监理审核批准,对施工小组进行了安全技术交底,然后按照施工方案准备工具、材料,同时提交了工作申请,当主控室签发了工作票后,我们按照工作票上面的要求及措施进行现场验证,确认系统、位置,并确认安全措施,当一切确认无误,施工人员才开始了正式的工作。

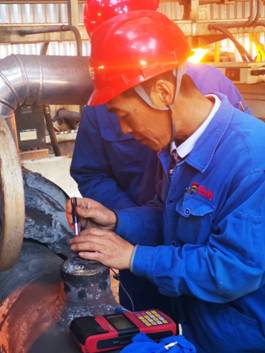

因为共有2台安全阀,为了尽快完成任务,我们投入了两个安装小组和四个高压焊工,两个作业面同时进行。焊口规格是114×29mm,材质是P91的,比较厚也比较硬,坡口的制作需要花费一些时间, 而且由于BPC(业主)的施工人员在拆除安全阀时,切割的位置有比较大的偏差,增加了打磨的工作量。为了不影响焊接作业的进度,安装小组中午没有休息,焊工也一起参与,连续作业,在焊工建议下,最大程度满足焊工的作业要求,以达到优质的焊接质量。很快,在下午2点钟左右,两个安全阀的破口加工全部完成。坡口打磨完成后,因为是旧管道的再次焊接,为了防止原来的焊接热影响使焊口位置产生裂纹,我们对打磨后的坡口焊接面及周边区域进行了渗透和硬度检测,检测结果没有发现裂纹等缺陷,在监理的确认下,当所有的检验完成后,按照焊接工艺卡的要求,开始了焊接前的预热,当温度达到要求后,焊接作业才正式开始。焊接作业是连续完成的,中间不能有间歇,而且由于是P91的材质,焊接速度还不能过快,过快很容易产生裂纹。至晚上6点钟,焊接作业全部完成。紧接着,需要进行焊后热处理,焊后热处理也是一个漫长的过程,大概从晚上8点钟开始,整个过程大约需要8个小时左右,期间也是需要人员全程监控,升温→恒温→升温→恒温→降温,这个过程不能中断电源,也需要人工进行调整控制, 8小时以后,就可以关闭电源进行自然冷却了。经过整整一个晚上,到了第二天凌晨5点钟左右,焊后热处理人员终于完成工作,回到宿舍休息。

这次的工作完成的很圆满,从开始到结束,无论从施工准备,还是过程控制,都做到了有条不紊,忙而不乱,每一个步骤都按照程序进行,虽然是一项很小的工作,但也体现出程序的重要性,只有很好地策划,强有力地执行,结果才是完美的。





                                                              博茨瓦纳项目部

                                                                2019年8月8日
