博茨瓦纳电厂#3炉再热器联箱及管道割管抢修

来源:博茨瓦纳项目        发布日期:2019年09月18日

博茨瓦纳电厂#3炉再热器联箱及管道割管抢修



博茨瓦纳项目在7月中旬进行了#3炉再热器联箱及管道割管抢修工作。由于#3炉右侧外置床再热器管排和包墙水冷壁管爆管,造成床料由爆管处经管排进入再热器联箱,再经联箱进入进、出口管道内。因此必须进行清理后才能投入运行。清理工作繁复,必须先进行割管,然后人员进入管道和集箱内进行手动清理。

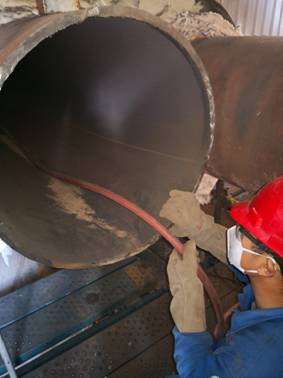

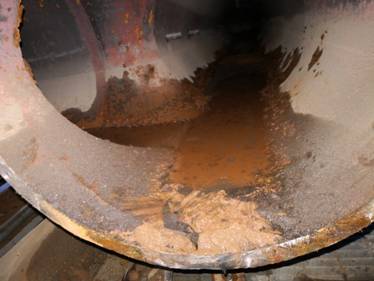

7月17日,办理好工作票后,我们开始做切割管口的准备工作,入口联箱接口管道是660×14.27mm、材质是P22的,由陈龙组来完成,出口集箱和管道是660×24mm、材质是P91的,由李国组来完成,两组同时施工。 出口管道切割开后,里面的果然堆积了大量的床料。

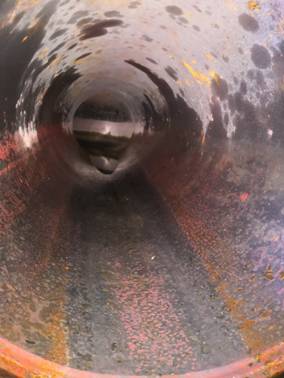

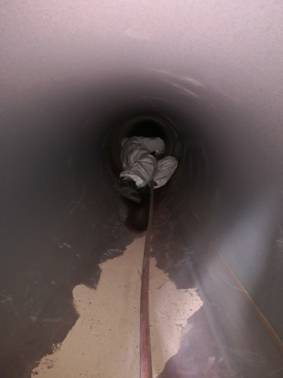

入口联箱的换热管排中也有很多床料进入,造成了很多管排被堵,增加了清理难度,经过两天的敲打及用压缩空气吹扫,才将管排内的床料清通,清通后,为了保证确实没有异物留存在换热管里面,还需要对所有换热管排做通球实验。换热管的直径是57×5mm的,通球用的是φ32mm的钢球。经过两天的通球,40排换热管排共计240根管全都通球成功,当然在通球过程中也出现了几根堵塞无法通过的管,经过多次敲打吹扫处理后也都通球成功,这两天里监理一直在现场进行旁站监督,对我们采用的方法和认真的工作态度给予了认可及表扬。





经过认真仔细的清理后,监理和业主工程师共同对清理质量进行了确认,征得监理和业主的同意后,我们开始回装管道。由于管道材质的特殊性,焊接前要预热,焊接过程中也要保持温度,焊接后还要做热处理,工序比较复杂。热处理由老师傅马宝力来完成,马师傅经验老道,工作速度快,为焊接争取了不少时间。

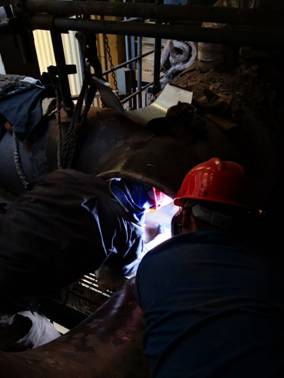

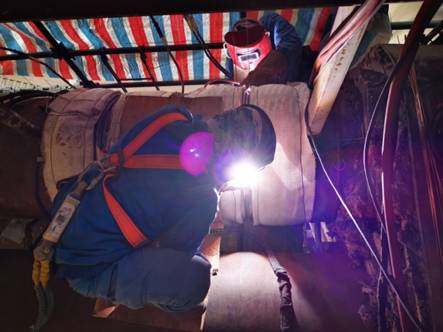

                                       入口管道热处理、焊接                            出口管道热处理、焊接

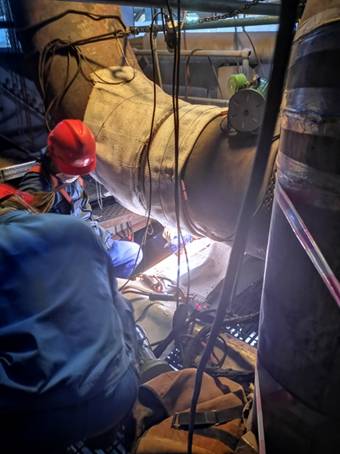

经过加班加点的连续焊接,在22日焊口焊接完成,晚上的RT由赵文君做,文君可以说是我们队伍中的才子,不但工作认真仔细一丝不苟,而且还精通英语,跟监理在一起评片的时候发挥了作用,用理论说服了主管焊接的监理的疑虑,RT检测一次性通过,第二天我们完成了最后一道工序——焊后热处理。

这次施工的难度还是比较大的,但经过我们检修班组上下配合,衔接的特别好,体现了团队一心为了工作而努力的精神,监理工程师副总监Bogdan先生一直跟着我们经历了整个完整的工作过程,对我们的工作一直给予赞扬。但我们不会就此骄傲,会继续坚持并努力工作下去!



                                                                 博茨瓦纳项目部

                           2019年9月
