博茨瓦纳电厂 #4机组定排坑到机组排水槽排水管紧急封堵施工

来源:博茨瓦纳项目部        发布日期:2019年12月09日

博茨瓦纳Morupule B 电厂#4机组

定排坑到机组排水槽排水管紧急封堵施工

博茨瓦纳Morupule B 电厂#4机组进入改造施工。尽管我公司的工作是检修和维护,但我们并没有完全脱离改造工作,当改造工作需要我们的时候,我们仍然积极地响应项目部的安排,对改造工作给予大力的支援和协助。

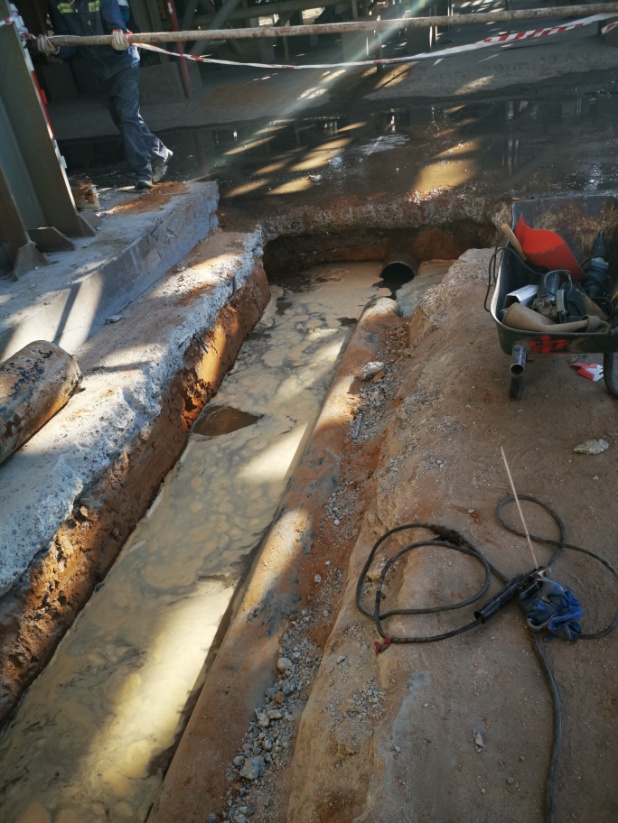

改造风机基础的同时还需要将原来风机基础附近的机组排水地埋管道进行修改,因为这部分地埋管道与其他运行的机组是相连的,且中间没有隔离设计,为不影响其他机组的运行,此部分地埋管道需要在短时间内完成切断和临时封堵。



工作开始。上午提交工作票申请,等待业主的运行人员做措施,然后签发工作票。当我们拿到工作票时,已经是下午三点钟了。时间紧迫,施工组长崔建卫马上带领小组成员投入了紧张的工作。工作量虽然不大,但时间紧,任务重,必须快速完成临时封堵。因为其他三台机组正在运行,虽然在机组排水槽一侧做了排水措施,暂停了排水,但停止排水的时间是非常短的,随时都有排水的可能,而且如果三台机组同时排水,大水量就会使#4机组的排水管道内的压力大增,切割和封堵的难度就会大大增加,同时在管道割开后,也会使开挖的管沟内被大量的水浸泡后造成塌落而损坏路基。

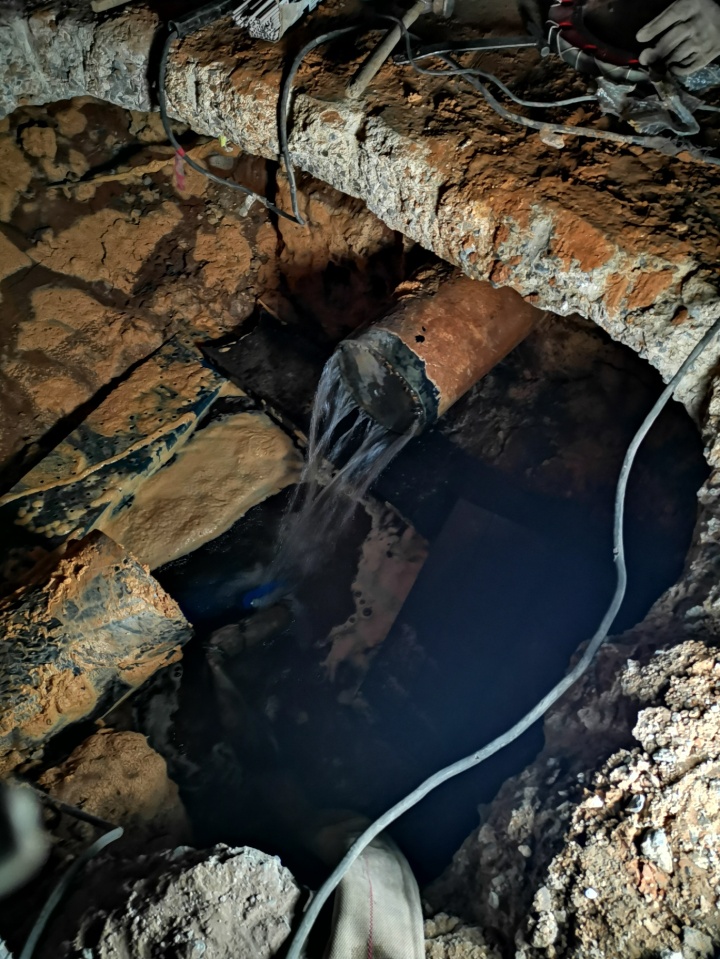

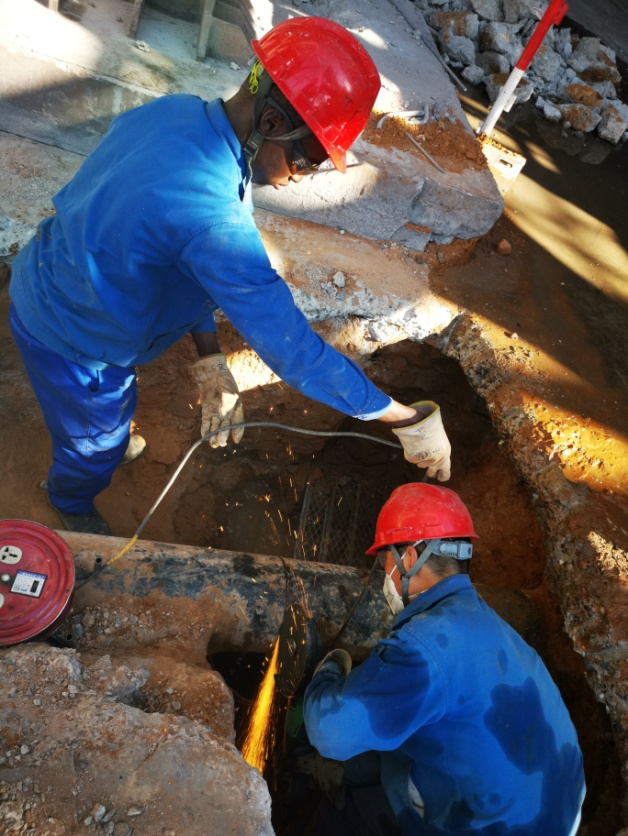

割管之前,先检查了一下管道的外表皮温度,以证实管道内介质的温度,同时也可以估计出管道内介质的存量,确认可以切割后,开始用角向砂轮进行切割,当切到管子底部的时候,由于里面还有一定量的存水,再使用角向砂轮切割会有触电的危险,于是改用氧乙炔割炬切割,带水作业的切割,难度也是很大的,用了差不多是正常作业10倍的时间才把剩余部分的管壁切割开,整个割管的时间就差不多用了两个小时。刚刚把管道割完,管道内的水流开始增大,10分钟后流量就已经达到满管了,这说明运行的机组开始排水了。



为了防止管沟内发生坍塌,需将管沟内先进行抽水,同时也得想办法将管道内排水尽量减小。我们把预先安装好的排水泵开起来,同时施工组长崔建卫把一块木板切成与管道内径差不多的圆板塞在管道内,不能完全堵住流水,但大大减小了管道的排水量。

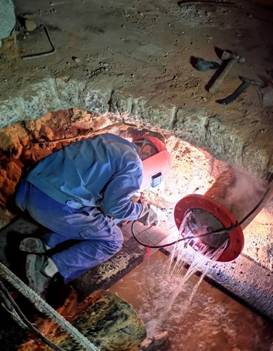

原来的第一方案使用堵板直接焊在官道上进行封堵,但以现在的情况看,水流是不会停止的,直接焊接已经不可能了,施工组长崔建卫是一位非常有经验的老师傅,提出改用法兰连接方式进行封堵,这是一个非常好的办法。于是,我们的安全主管兼施工负责人曹德宏马上联系物资部门,开车到仓库领出了一对法兰和螺栓、橡胶垫等材料,迅速送到现场。崔建卫先将一片法兰套在管道上,然后在管道和法兰之间的缝隙用密封料进行了封堵,然后在法兰的背面进行焊接。

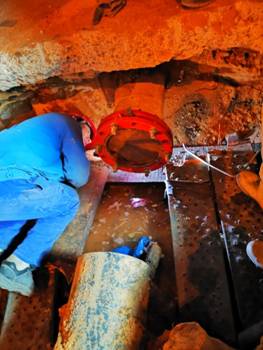

因为水在不停地流,密封料不时地被水冲刷掉,只能不停地重复塞,塞一段焊一段,带水的焊接是非常困难的,水流小的地方还可以将就着焊,水流大的地方根本就焊不上,只能一点一点地点焊,让缺口一点一点地缩小,等到最后收口的时候,用密封料用力地塞紧,快速地进行封口,然后再把整个焊口重新完整地焊一遍。说的时间很短,实际上,我们用了将近四个小时才把这道焊口焊接完成。焊完法兰,我们又制作了一块圆形盲板和一个橡胶密封垫,把另一块法兰和这块盲板加上橡胶密封垫用螺栓与焊好的法兰连接起来,紧固好螺栓后,管道内的流 水终于被堵住了,而且滴水不漏。



做完这些工作,已经过了午夜12点,安全主管兼工作负责人曹德宏马上去主控室将工作票关闭掉,施工组长崔建卫带领组员将施工作业面进行清理、收拾工具等,等到大家回到宿舍,已经是凌晨1点钟了。

工作过程紧张有序的进行着,最后保质保时的完成了业主交待的任务,为我公司在博茨瓦纳项目上又增加了新的历程。



博茨瓦纳项目部

2019年11月1日
