江苏如东H15海上风电场项目位于江苏如东近海海域,竹根沙东侧。厂区中心点离岸约47KM,海底地形比较复杂,海底高程-2.0—-10.0M。风电场近似呈梯形,东西方向平均长约为5.6KM,规划面积约32Km2。

本工程规划总装机容量200MW,安装40台5MW的风电机组,风电场采用两级升压方式,风电机组出口电压为690V,经机组配套升压变升压至35KV后,风电机组所发电能经35KV海缆集电线路接入海上升压站,经主变压器升压至220KV后以一根3X500㎡220KV海缆登录并转陆缆送上路上集控中心,最终通过1回220KV线路接入系统。

我公司在本项目中承接陆上集控中心电气设备安装、电缆敷设、单体实验分系统实验等工作。由于业主制定项目工期时间紧,另外土建施工进度比较慢制约我们设备安装条件及安装进度,无形中给我们带来很大的压力。

本项目第一批入场人员到厂日期2020年11月4日,入场后与项目部电气专业人员对接本项目施工相关设计图纸及资料,查阅设计图纸后发现设计图纸提供材料图纸中体现并不完整,我方与监理提出图纸会审,由监理,设计,总包,业主参加。图纸会审中提出的问题设计方也给予了明确答复增加相关材料数量及补充图纸的完整性。图纸会审后制定整体施工计划工期,并提出设备到货及厂家到厂情况,监理,总包,业主对制定的施工计划给与了肯定与支持。为开工前期准备工作打下了良好的基础。

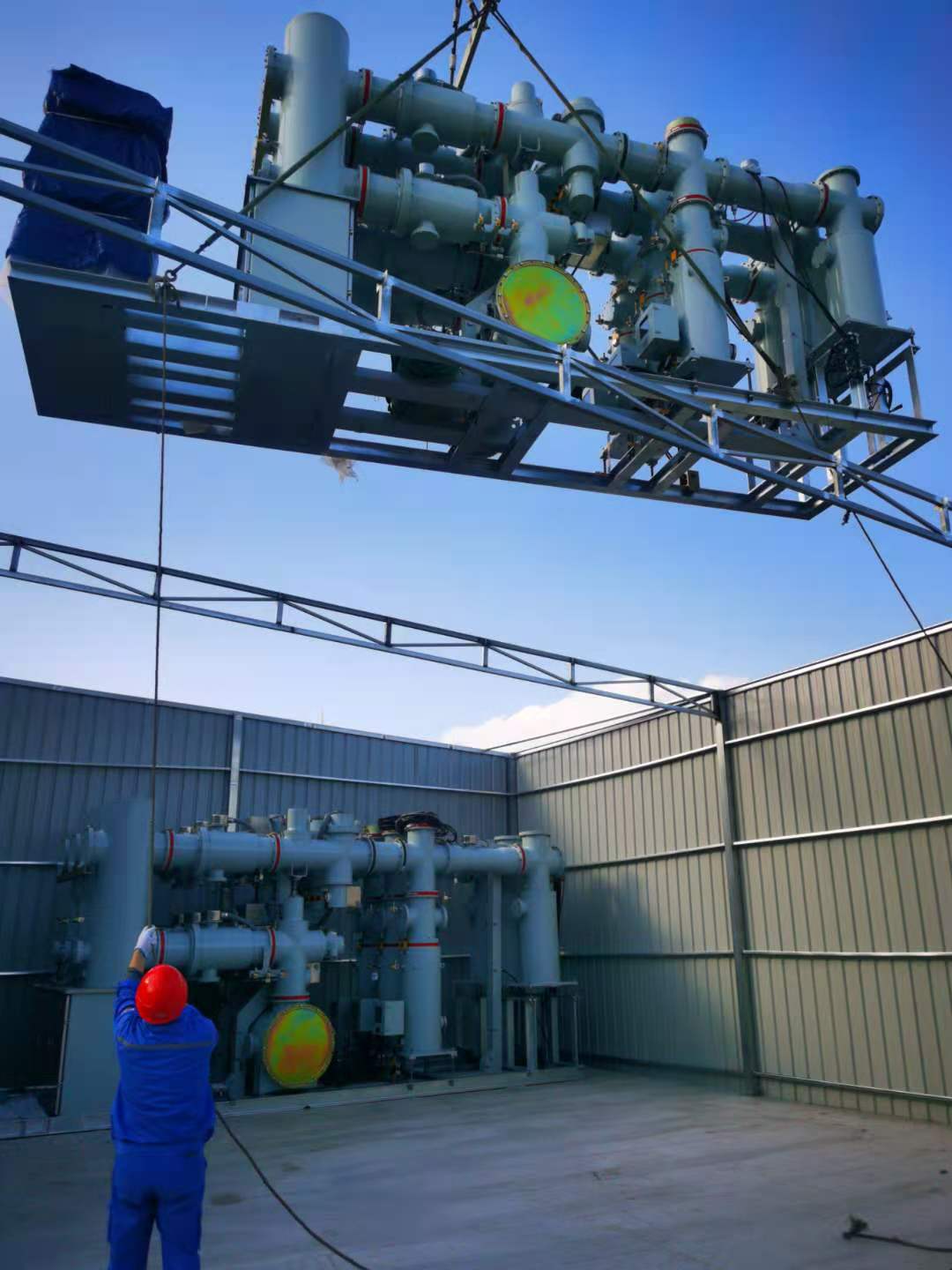

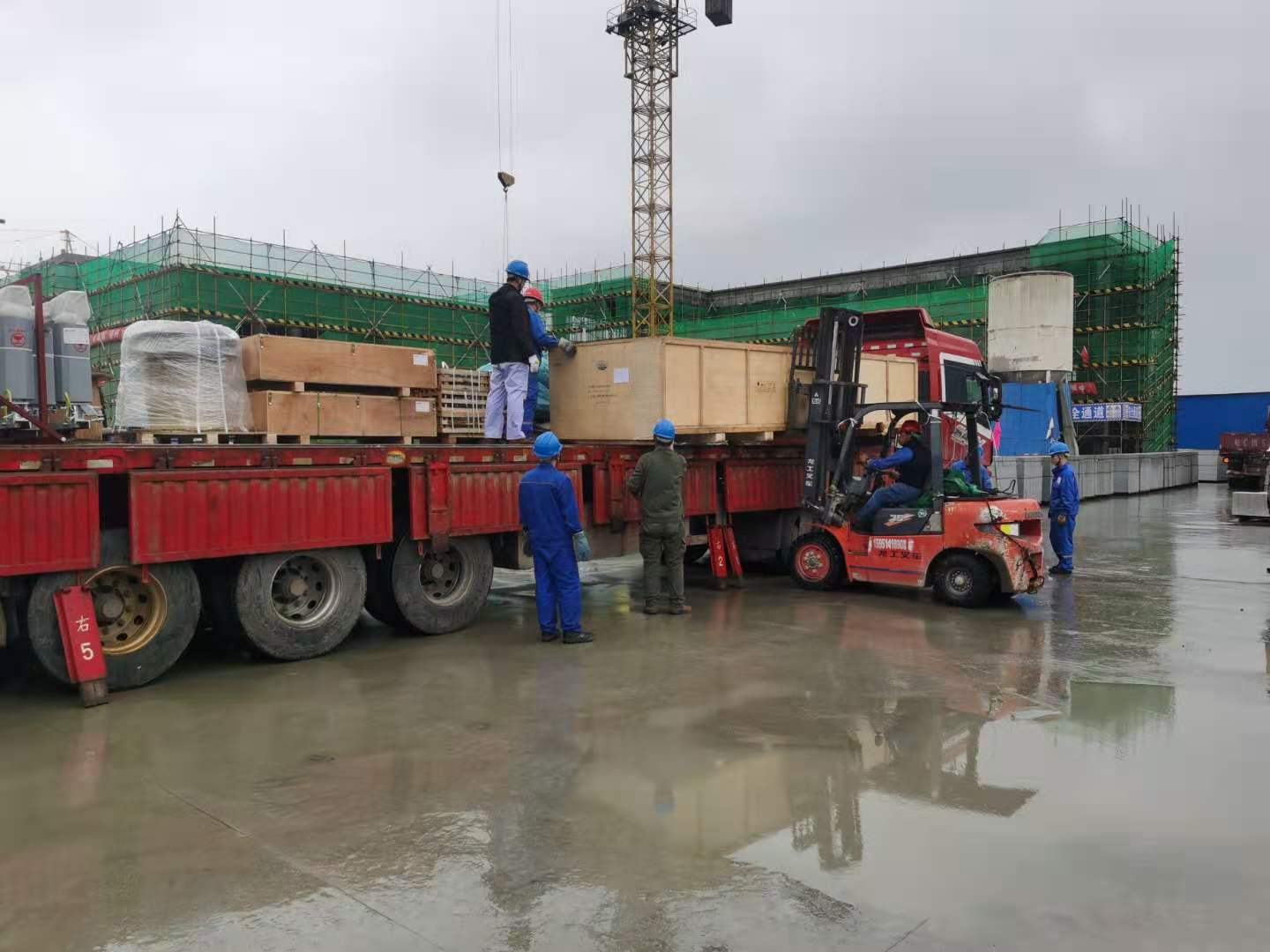

在计划周期内由于总包及业主的督促监督下,电气设备如期到场目前H15的GIS整套设备,H15SVG整套设备,低压电抗器等都已到场,现场施工无偏差的按照计划日期进行。

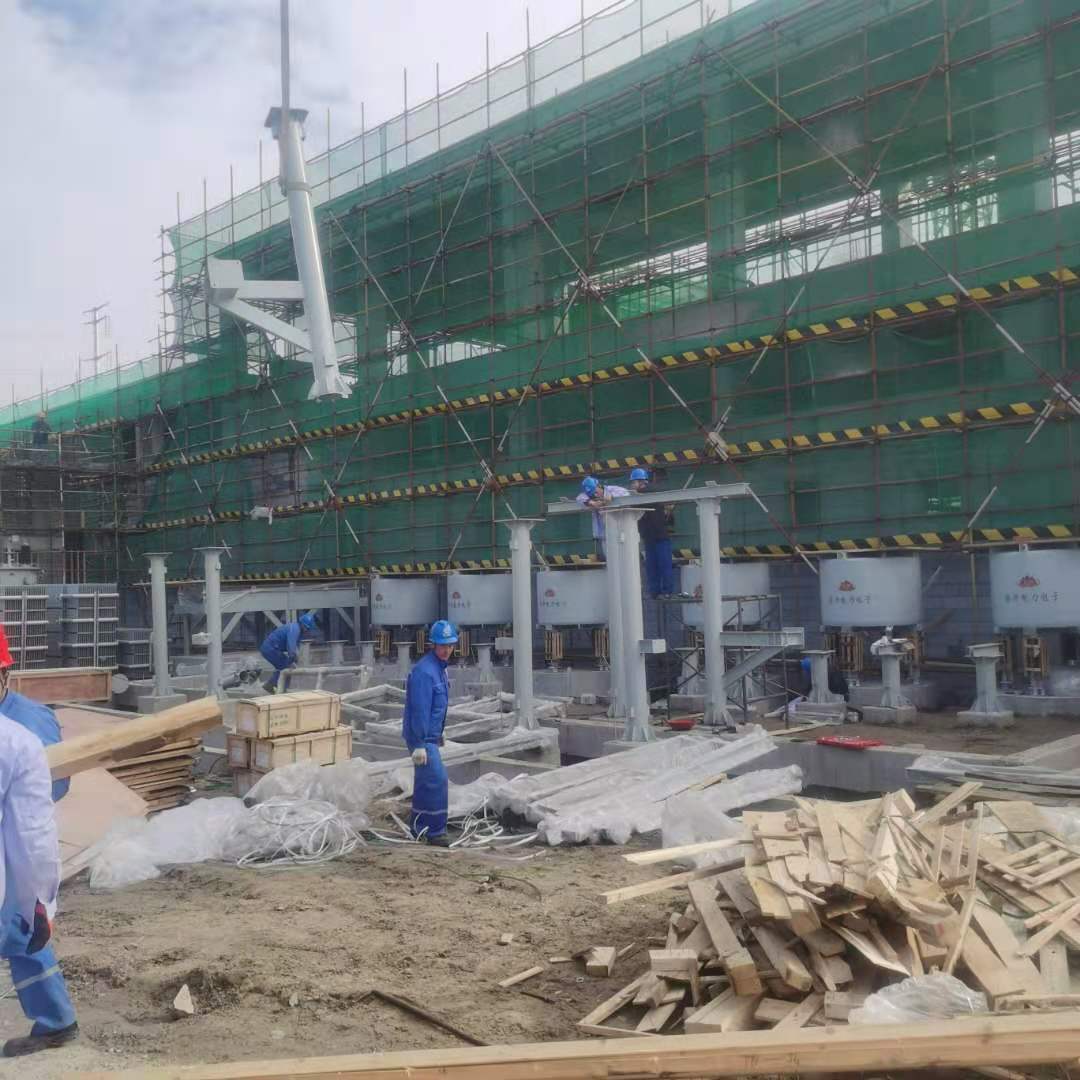

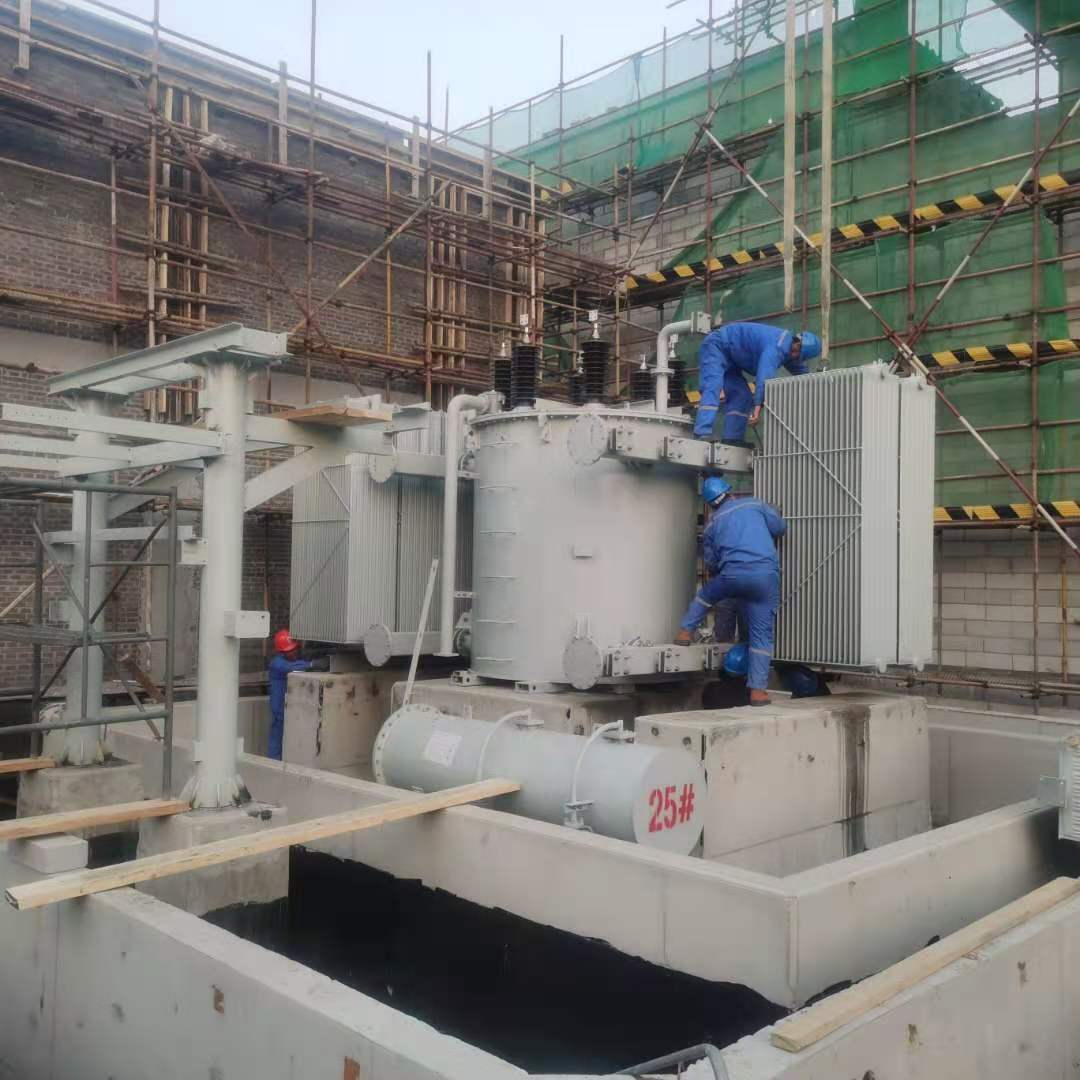

安装人员到场后进行了土间埋件设备基础标高核查,基础制作,电缆敷设路径支架及埋管安装,为设备安装及电缆敷设等做好充分准备工作,做好全面开展工作的施工基础。
