汇流河项目施工情况

来源:汇流河项目        发布日期:2021年09月27日

汇流河项目施工情况

2021年6月29日,辽宁龙宇公司华能汇流河热电厂项目部正式成立,服务于汇流河发电厂热电联产项目(350MW+50MW)。

汇流河电厂位于内蒙古呼伦贝尔市的中国冰雪之都---牙克石市。跨越北纬50度,耸立于大兴安岭上。此项目共分为三个标段:Ⅰ标段为主体建筑、安装工程;Ⅱ标段为烟囱水塔及BOP建筑、安装工程;Ⅲ标段为输煤、厂区附属建筑安装工程。Ⅲ标段的总包单位是中国能源建设集团东北电力第二工程有限公司,中标总价为1.43亿元,我们龙宇公司承担三标段中的部分工作量,总工作量为7147.8518万元,其中:附属建筑部分为3475.1358万元,厂外输煤部分为2532.5182万元,安装部分为1082.5792万元。目前,附属建筑部分正在施工,厂外输煤建筑及输煤系统安装还没有开始。

从正式开工到现在,将近两个半月的时间里,我们共计完成了地下管网各种管道安装约500米,厂区道路完成约2000立方米,浇筑混凝土约2200立方米,钢筋完成约370吨。目前正在进行紧张施工的行政综合楼,基础混凝土全部浇筑完毕,地下室结构的钢筋绑扎、模板全部完成,计划9月27日开始进行整体浇筑,意味着在9月底,行政综合楼的地下部分结构施工将全部完成。

牙克石地区的初雪最早、终雪最晚,全年的积雪日为199.8天。“滴水成冰”是这里深冬时节的最冻人体验。高寒的地理位置虽赋予了这里与众不同的冰情雪韵,但对于基建工程的施工来说却是极大的阻力与困难,可正常进行施工的施工期非常短。

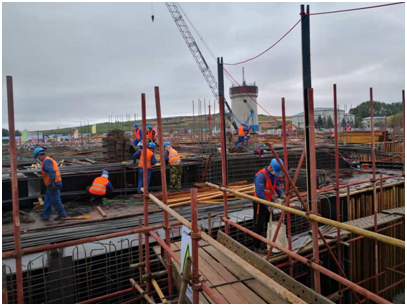

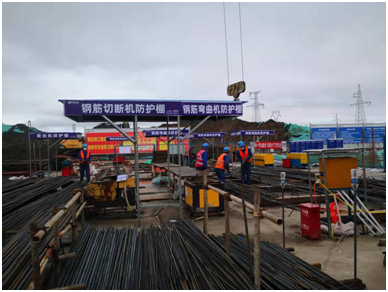

   行政综合楼钢筋加工                       行政综合楼钢筋、模板施工

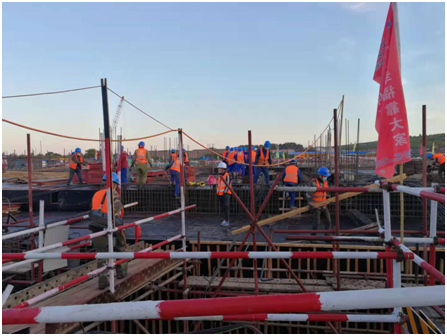

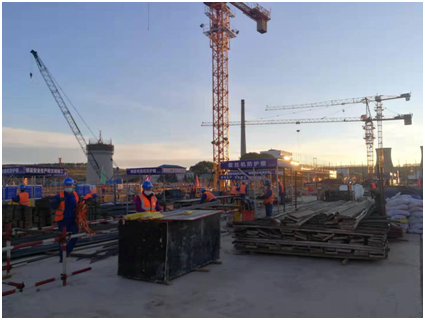

        晨曦中的行政综合楼施工现场                     早班会结束后,施工人员进入工作岗位

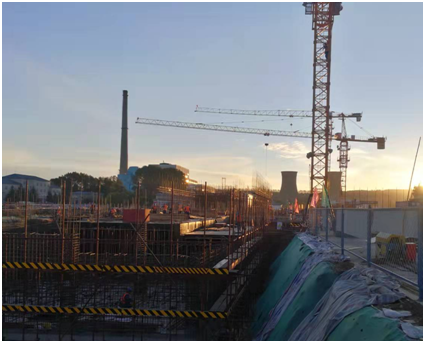

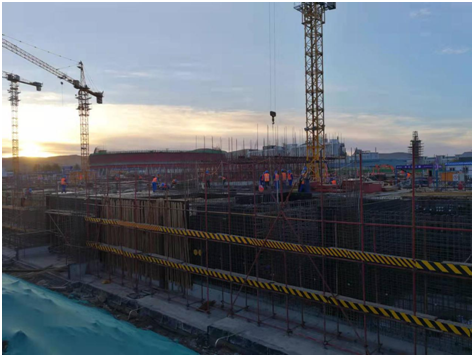

       清晨中的施工准备                       朝霞照耀下的行政综合楼施工现场

过了中秋节,漫长的极寒天气快步逼近,可动工的时间更加宝贵,对于土建工程,必须抓紧每一分每一秒来抢工期,时间紧、任务重在这里可不是一句口号,而是实实在在的困难。也正因如此,工人们每天5点多就已经在现场开始了紧张忙碌的工作。我们现在正在施工的行政综合楼,业主给定的进度计划是:到11月13日,主体结构到顶,砌筑完成2层。随着气温的逐步下降,施工困难会越来越多,对建筑材料的使用条件,要求也越来越高。

虽然有困难,只要我们付出努力,在苦难面前挺直我们的脊梁,即使战胜不了天,但也绝对不会被困难吓倒,并且终将打败困难,让它成为我们战胜过的阶石。我们力争在冬歇期之前,一定要完成我们的既定目标,为今年的工作交出一份合格的答卷。



汇流河项目部

2021年9月
