宁海项目省煤器、送风机、一次风机改造

来源:宁海项目部        发布日期:2022年06月29日

宁海项目省煤器、送风机、一次风机改造

进入5月下旬,浙江宁波地区连续降雨,多日不见阳光,在这样恶劣的环境下,宁海项目部却是一片热火朝天,紧张有序的施工场面。为了完成国家能源集团宁海电厂低温省煤器改造、送风机、一次风机改造节点工期,施工人员们正团结一致,干劲十足的忙碌着。

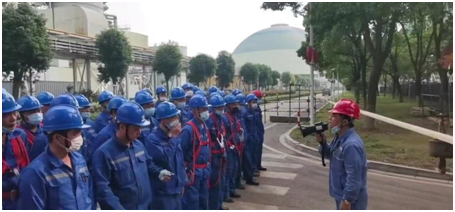

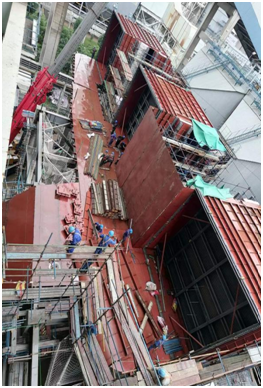

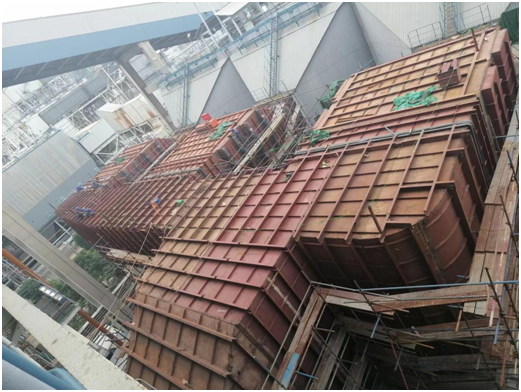

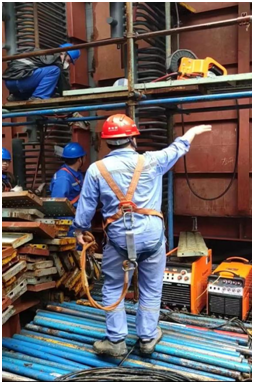

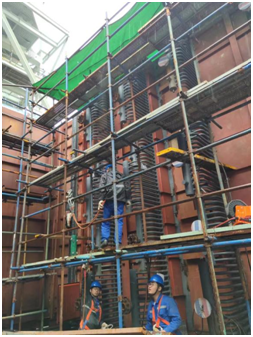

由于前任施工单位的施工进度严重拖期,龙宇担负紧急“救火”任务。四台风机仅部分设备拆除完成,省煤器B侧已开工10天,我公司负责A侧省煤器改造任务于5月26日开始吊装钢梁,由于关门工期已确定6月20日通烟气,业主要求A、B双侧同时完成,面对雨季人工降效、焊接困难、安全风险加大、施工费用投入加大等诸多不利因素,项目部人员在门总经理的带领下,并没有退缩,而是合理的组织人力、细致的安排节点工期,科学的编制吊装方案确保工程顺利进行,每天都在风雨中忙碌着、奋进着,每天都有感人的画面,都有感人的故事。

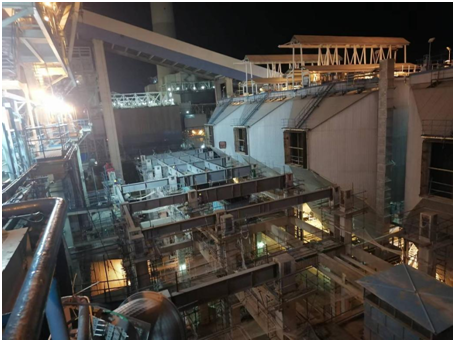

因协调会工期有变,公司领导立即组织相关人员召开紧急会议,连夜调整节点工期,按小时排定计划至凌晨,施工人员必须24小时倒班作业,作为项目负责人的门总经理压力巨大,每天拖着疲惫的身子冒着风雨出,伴着月色归,施工以来没有安稳的睡上一个好觉,付出的艰辛无法用语言来表达。

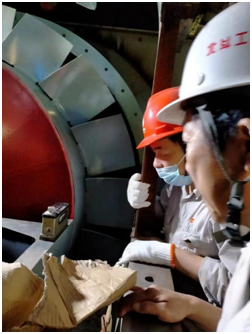

有付出就有收获,通过大家的共同努力,6月13日我公司负责的A侧省煤器改造工程与提前开工的B 侧基本持平,送风机、一次风机四台风机验收达到优良水平,二次灌浆以全部结束。



一个又一个黄昏的到来,一个又一个黎明的离去,龙宇人在恶劣的环境中敢于担当、勇挑重担,把满腔热忱投入在施工现场。A侧低省改造仅仅用了25天,截止目前已经具备通烟气条件,这也创造的历史以来的最优记录。后续还有管道施工和扶梯平台的施工,宁海项目预计月底全部竣工投产,在此我只想说一句:看龙宇风采,展龙宇雄风!!!

                                                     宁海项目部

                                      2022年6月
