汇流河热电联产项目地下管网冬季施工

来源:汇流河项目        发布日期:2023年02月15日



2023年春节刚过,呼伦贝尔牙克石地区的最低气温还在零下35℃左右,汇流河项目部就开始了新一年的工作。

地下管网系统一直是施工作业的难点。地下管网施工时,通道及管沟周边其他项目的作业都受影响,为了不影响其他工程项目的进度,避免交叉施工相互影响,我们利用其他施工单位及其他作业项目冬歇这段时间,开始了煤场区域地下管网的施工作业。

今年的冬季是牙克石地区六十多年以来极端天气最冷的一个冬季,尤其春节这段时间,部分地区最低气温达到了零下47℃,地面冻层深度接近3米。地下管网施工负责人是非常有经验,特意从海拉尔雇了一台专门破碎用的鹰嘴钩,这台鹰嘴钩在呼伦贝尔地区仅此一台,能够雇来是十分不容易的。

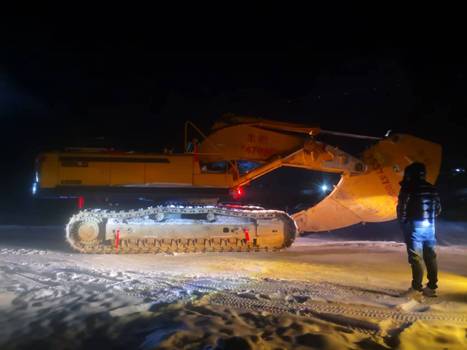

正月十一,我们开始了艰难的施工。这天的最低气温是零下37℃,就在这寒冷的寂静中,轰鸣声伴随的少量的浓烟,我们的特殊专业设备鹰嘴钩开始工作。令人惊喜的是,对于这种地面冻层,这台鹰嘴钩真不愧是专业设备,破碎冻土层的速度超过普通破碎机械的3倍以上,不到1小时就破碎出4米宽10多米长的一段路面。但由于冻土深度接近3米,鹰嘴钩每次破碎所达到的深度最多只能达到1米左右,我们只能分层破碎:先破碎第一层,然后用挖机将第一层破碎后的冻土挖走,鹰嘴钩再回过头来进行第二层破碎,只有这样才能把冻层完全破碎,但在这么残酷的环境下这种工作效率已经相当喜人了。

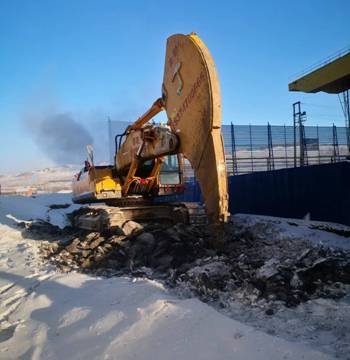

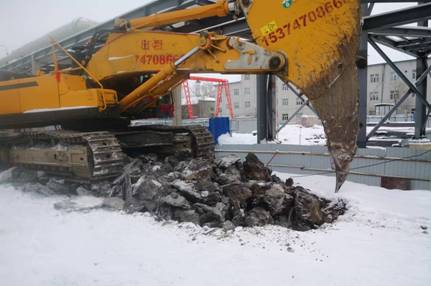

             开凿                       施工中

经过3天的时间,我们终于把4米宽、近250米长、3米深的管沟冻层全部破碎完成,为今年后续的管道施工打开了最艰难的第一道难关。

一直以来,正是有了项目部全体员工们在寒冷恶劣的工作环境中的坚持与付出,种种困难才会被攻克。在接下来的工作中,我们仍会以饱满的热情与干劲,为项目圆满竣工而努力!

汇流河项目

2023年2月
