自2023年春节后复工以来,汇流河项目输煤系统的施工一直围绕着系统的受电工作忙碌着,工人们加班加点,大干快上,经过项目部全体员工及兄弟单位的共同努力,终于在3月5日完成了输煤系统干式变压器、PC、MCC的受电,并且一次成功。

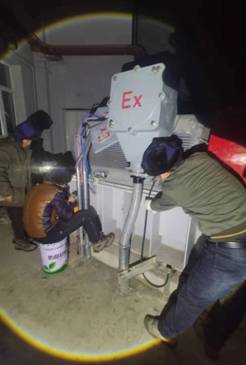

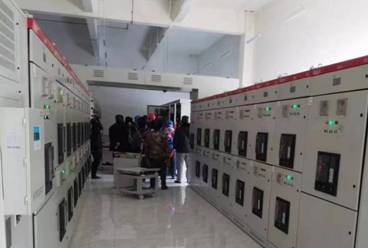

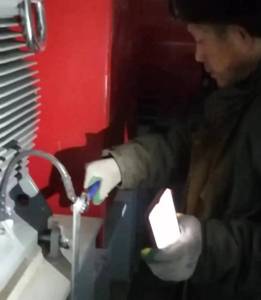

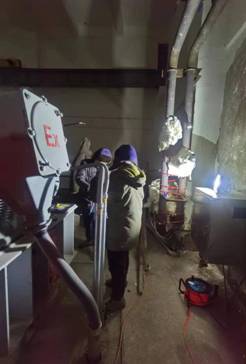

受电前早班会中进行安全技术交底 受电前的联合检查

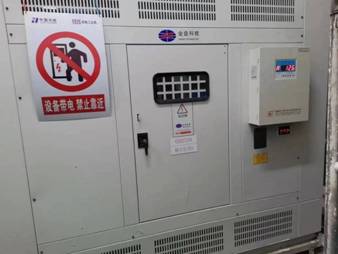

此次受电成功意味着输煤系统的建筑安装施工完成了一个重要的里程碑节点,标志着输煤系统的安装工作正式进入了设备调试阶段。系统送电后,就可以进行设备的单体调试,包括电动机空载试转、整套设备空载试转、控制系统的调试以及设备间的联动调试等。按照既定的施工计划,我们将于3月18日完成厂外输煤段(翻车机室到煤场)的联动调试,达到把厂外来煤输送到煤场的条件。至5月10日,整套输煤系统将具备全线上煤条件。
汇流河项目
2023年3月
