2024年3月8日公司对南方物流屋顶渗漏及排水系统改造的修复项目正式开工。二个多月的工程我们遇到诸多了问题与困难。
首先,是招标文件图纸不符合现场实际需求。进入现场发现招标文件图纸与现场实际施工发生偏差较大,若按原图纸无法完成水槽及水管更换。为满足现场施工要求我方设计人员于3月12日现场实际测量重新设计方案,直到3月27日在现场由南方物流费总、台电张工、监理及设计人员共同对新设计施工图纸行性会审,及确定厂房内外排水管道走向。在次期间我方人员只能开展屋顶彩钢板更换工作。
其次是天气原因,中山南头镇施工位置多次发生强降雨导致工期延后。
3月中旬,下雨导致现场彩钢瓦更换不利,屋面漏雨,施工人员也只能不断地清理地面积水。4月强降雨一直持续,造成我方水槽、排水管、彩钢瓦更换工作无法保持连续施工,一直到5月中旬天气才见好转。由于持续降雨,导致施工工序复杂、重复性工作大大增多。下雨导致不能连续施工,只能逐段更换,水槽更换后还需逐段安装排水管,为保证不漏雨只能把新水槽、水管与原水槽、水管进行临时连接,待天气好转再拆除临时连接后继续施工。
以2号水槽更换为例,2号水槽长度85米本应3天能够更换完成由于强降雨影响2号水槽从4月18开始施工,直到4月25日2号水槽、排水管更换完成。2号水槽水管更换实际施工8天比计划拖期5天。

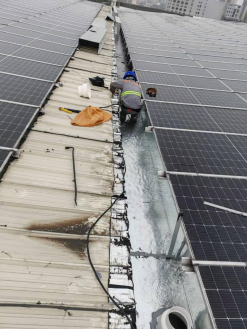

原水槽、水管、及光伏组件连接处多处漏水。在台电要求下我方施工过程中多次处理原施工遗留的漏水问题,由于新水槽、水管还未安装原漏水点无法根治,现场只能采取打胶、加支架等临时措施处理漏水点。持续的大雨导致打完胶的位置胶始终处在潮湿环境下达不到本应具备的性能,待下一场雨到来时还会漏雨,这样的后果就是一直在做重复的打胶补漏工作。

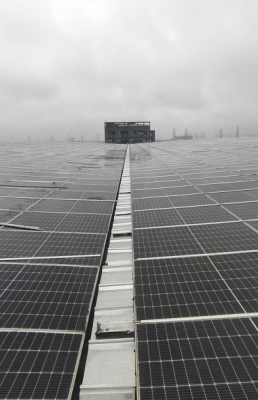

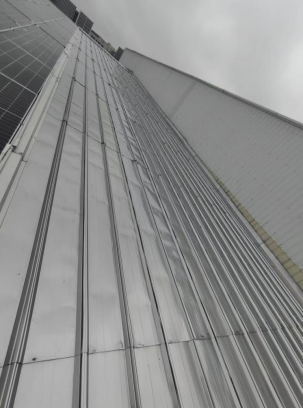

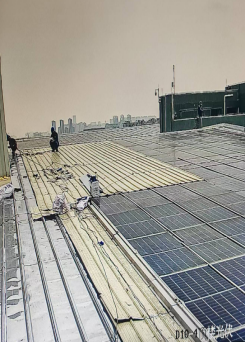

即使有种种困难与问题,我们依然完成了屋面金属瓦全部更换。原彩钢瓦为0.3mm彩钢瓦,安装方式为螺栓钉固定,导致钉眼处密封不严雨水渗漏,更换为0.45mm不锈钢暗扣瓦,表面无打钉。共更换3322平。

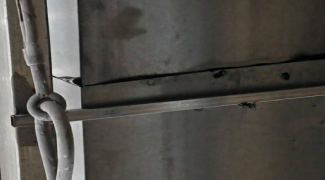

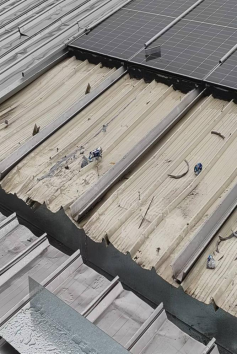

更换前
更换后
另有5条排水槽全部更换。原排水槽为1.2MM普通铁板制作,采用搭接密封胶形式连接,密封不牢固导致雨水渗漏,水槽天沟没有泛水板,与光伏板、金属板相接处没有防雨措施导致雨水渗漏。新更换水槽为3mm厚镀锌钢板压制成型,采用焊接方式连接,焊缝处刷漆防腐,水槽天沟两侧加装泛水板,与光伏版及金属板相接处使用防水泡沫封堵。共更换460米。

原水槽

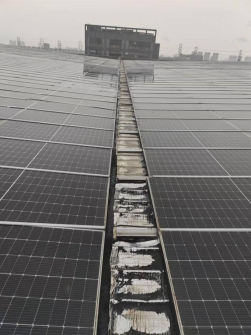

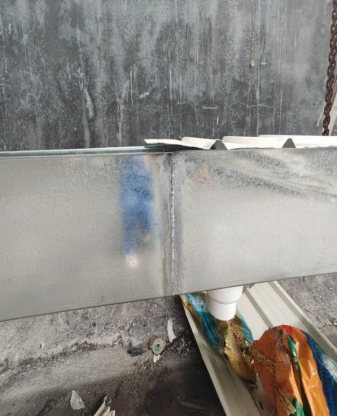

新水槽
还有原水管为2.2mm普通PVC水管,质量不达标导致去年水管爆裂仓库积水。新水管采用广东联塑DN160国标4mmPVCU管材、管件连接。更换2500余米。
到目前为止,我们克服着种种困难,并迎难而上。看着焕然一新的现场,我们的汗水与付出得到了最大的回报。接下来,我们仍会继续努力,争取圆满的完成任务。

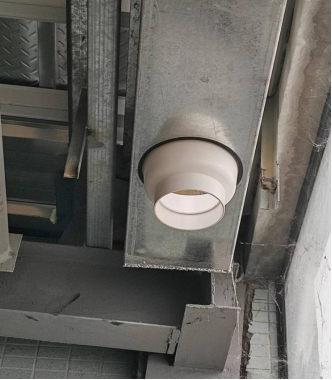

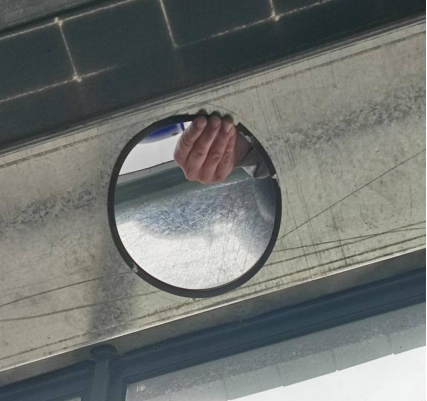

水槽漏斗加装缓冲胶圈

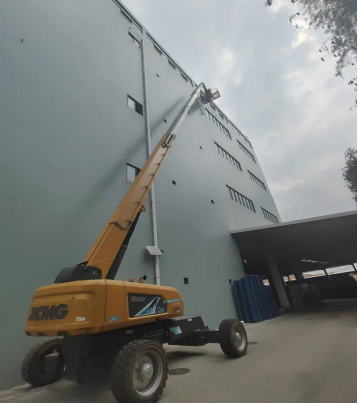

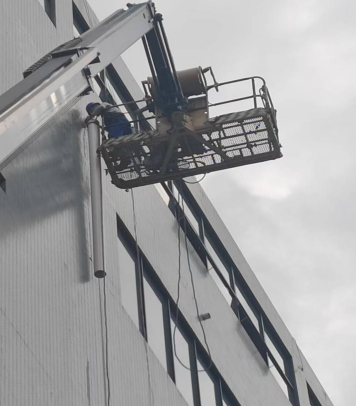

使用举升车安装外墙水管

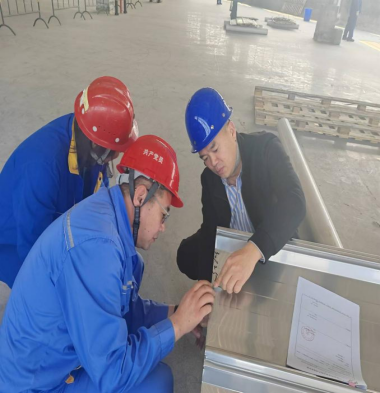

监理及技术人员对到厂材料复检
另有现场业主对施工人员进行安全培训、学习

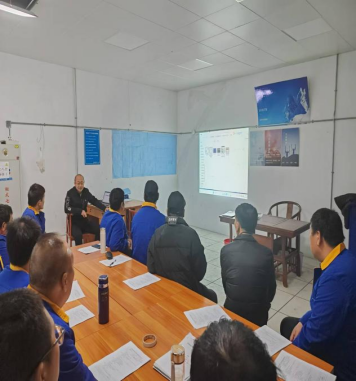

早班会

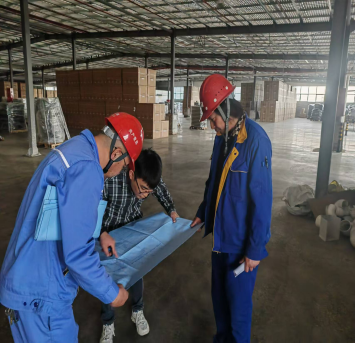

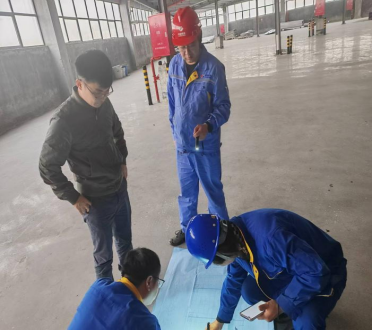

与设计人员现场沟通解决问题
与业主沟通现场施工
广东中山项目
2024年5月
