当国内还沉浸在万家团圆、春节喜气中的时候、远在海外的辽宁龙宇博茨项目却是一片繁忙景象。整个团队刚刚结束#1炉抢修任务,#4炉左侧外置床爆管的抢修任务正在如火如荼的进行。
此次检修任务是#4号炉左侧外置床在一月份爆管结束后、于2月1日再次爆管的抢修。因为爆管,导致整个现场4台机组只有#1机组在运行。现在正值博茨瓦纳这个国家用电高峰季节,可以想象现场压力的大小。在时间紧、任务重、人员少的情况下整个龙宇人无怨无悔再次投入抢修施工中。由于外置床频繁爆管引起各方高度关注、无论是甲乙方高层还是厂家及监理都顶着极大的压力。此次检修可以说是背水一战成败在此一举。过程中增加了很多优化项目但是总体工期没有增加。尽管难度很大,但龙宇检修团队通过调整施工顺序、加班加点、如期、合理计划,如期的完成抢修任务。再一次向甲方和监理证明咱们这只队伍的可信性、可靠性。

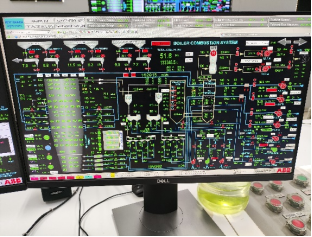

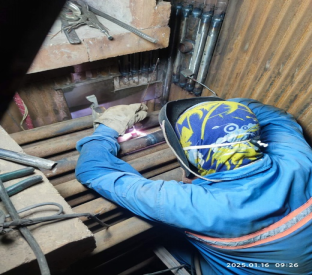

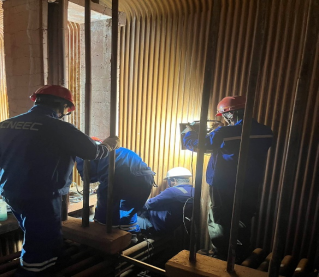

施工剪影 机组运行参数正常
博茨瓦纳项目部
2025年3月
