博茨瓦纳电厂#1炉小修

来源:博茨瓦纳项目        发布日期:2025年09月08日

8月20日#1机组中期检修正式开始。此次检修是继2023年检修结束后按照运行周期进行的例行检修、涉及EPC范围内检修项目有水冷壁换管、一二次风道裂纹修复、外置床检修及空预器换管总计4项,计划检修工期42天,#1机组经过两年的不间断运行需要检修和更换的部位磨损比较严重,工作量远超预期。

所有参与检修的龙宇人提前组织各施工组长和相关技术人员对施工计划、施工方案进行讨论并进行技术交底、力争使每个参与检修的人员对每项施工任务都了然于心。

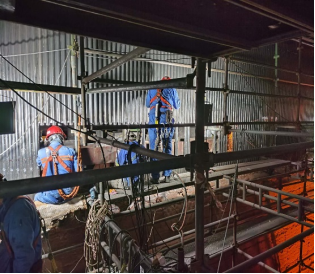

检修过程中各工种通力合作紧密配合,特别是对锅炉受热面磨损严重的管壁更换过程中在焊口处理和管排准备上采取新的流程和方法大大提高了工作效率,目前#1机组检修正在有条不紊进行中。







博茨瓦纳项目部

2025年8月
